Pemindahan Tiang Listrik PLN di Proyek JLSS Dikerjakan Dua Tahap

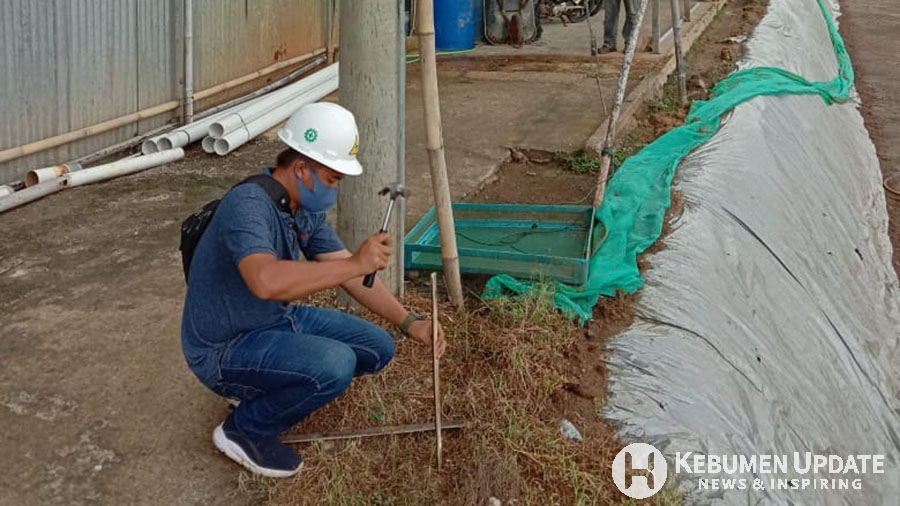

Petugas PLN ULP Gombong memasang patok untuk rencana pemindahan tiang listrik pada proyek JLSS. (Foto: Istimewa)

KEBUMEN (KebumenUpdate.com) – PT PLN (Persero) Unit Layanan Pelanggan (ULP) Gombong memberikan tanggapan terkait pemberitaan “Pembangunan JLSS Ruas Tambakmulyo-Jladri Terkendala Tiang Listrik”.

Manager PLN ULP Gombong Nila Dewanti menyampaikan bahwa pekerjaan Jalan Lintas Selatan-selatan (JLSS) dilaksanakan di dua wilayah kerja yakni PLN ULP Kebumen dan PLN ULP Gombong. PLN sendiri sangat mendukung adanya proyek tersebut dan berusaha se-maksimal mungkin dalam berkolaborasi dan bekerjasama sesuai dengan peran yang diperlukan.

Pemindahan Tiang PLN Dibagi Menjadi Dua Tahap

Adapun proyek pembangunan JLSS memerlukan pemindahan tiang milik PLN di wilayah kerja PLN ULP Kebumen dan ULP Gombong. Kedua unit tersebut berada di bawah ruang lingkup pekerjaan PLN Unit Pelaksana Pelayanan Pelanggan (UP3) Cilacap sehingga dalam pelaksanaannya pemindahan tiang PLN dibagi menjadi dua tahap.

Tahap pertama adalah pemindahan tiang listrik di wilayah kerja PLN ULP Kebumen yang telah dilaksanakan pada 13 April 2020. Sedangkan pemindahan tiang di wilayah ULP Gombong akan dilaksanakan pada pekerjaan tahap kedua.

Perlu Komunikasi untuk Menghindari Kesalahpahaman
Petugas PLN ULP Gombong memasang patok untuk pemindahan tiang listrik pada proyek JLSS. (Foto: Istimewa)
Petugas PLN ULP Gombong memasang patok untuk pemindahan tiang listrik pada proyek JLSS. (Foto: Istimewa)

Persiapan pekerjaan mulai dari survey lokasi dan rencana pemindahan telah dilakukan oleh PLN UP3 Cilacap dan PLN ULP Gombong, Selasa 28 April 2020.

“Perlu adanya komunikasi yang baik dari berbagai pihak yang berkepentingan dalam pekerjaan proyek JLSS ini untuk menghindari terjadinya kesalahpahaman,” tandas Nila Dewanti.

Baca Juga: Pembangunan JLSS Ruas Tambakmuyo-Jladri Terkendala Tiang Listrik

Diberitakan sebelumnya, pembangunan JSLSS  ruas Tambakmulyo-Jladri Kebumen dikebut. Pengerjaan pembangunan ruas jalan sepanjang 4,5 kilometer dengan lebar 15 meter itu dikerjakan oleh kontraktor PT Karya Adi Kencana (KAK).

Pekerjaan terkendala banyaknya tiang listrik milik PLN yang masih belum dipindahkan. Setidaknya terdapat 38 tiang listrik PLN Unit Layanan Pelanggan (ULP) Kebumen dan 14 tiang listrik milik PLN ULP Gombong. Untuk tiang PLN Kebumen sudah dilakukan penanganan petugas. Sedangkan tiang listrik PLN Gombong masih belum ada tanda-tanda pemindahan.

“Kendala kami saat ini salah satunya masih adanya sejumlah tiang listrik yanga belum dipindah,” ujar Pimpinan PT Karya Adi Kencana Khayub Muhammad Lutfi selaku pelaksana proyek tersebut. (ndo)
